固定资产投资项目程序有哪些关键步骤?
固定资产投资项目程序是一个复杂且规范的体系,旨在确保项目符合国家法律法规、产业政策、规划要求,实现资源优化配置和可持续发展,其核心特点是“审批(核准/备案)+建设”两条主线贯穿始终。
(图片来源网络,侵删)
整个程序可以分为三大阶段:项目决策与前期准备阶段、项目实施与建设阶段、项目竣工验收与后评价阶段。
第一阶段:项目决策与前期准备阶段
这是整个项目周期中最为关键和复杂的阶段,决定了项目是否“生”以及如何“生”。
核心概念:项目审批制度
根据《政府核准的投资项目目录》,中国对固定资产投资项目实行分类管理,主要分为三种方式:
-
审批制:
(图片来源网络,侵删)- 适用范围:使用政府预算资金的投资项目,包括各级财政预算内资金、各类专项建设基金、国际金融组织和外国政府贷款等主权外债资金。
- 核心要求:政府不仅对项目的市场前景、经济效益进行审查,还要对其是否符合公共利益、社会稳定、资源利用、环境保护等方面进行全面评估。
- 审批部门:项目建议书和可行性研究报告需报送投资主管部门(如发改委)审批。
-

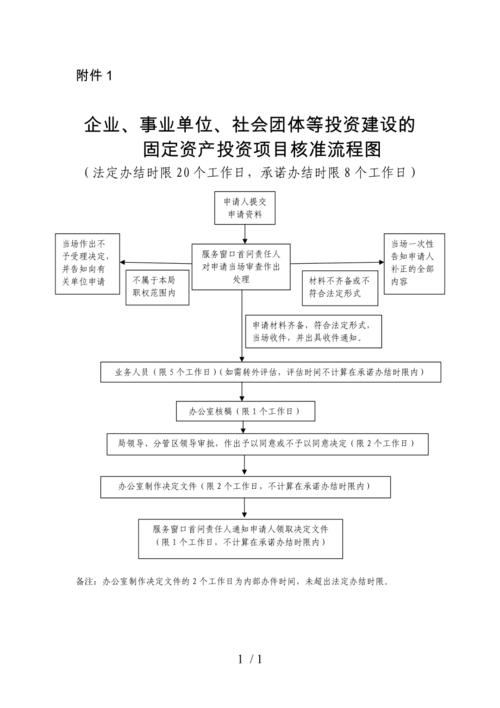

核准制:
- 适用范围:企业不使用政府资金,但《政府核准的投资项目目录》中明确规定需要政府核准的项目,通常是涉及国家安全、公共安全、生态安全、重大生产力布局、重大公共利益等方面的重大项目。
- 核心要求:政府主要从维护社会公共利益的角度进行审查,不再审批项目建议书或可行性研究报告,而是对项目进行“独立审核”,重点关注是否符合发展规划、产业政策和准入标准。
- 核准部门:按项目隶属关系和级别,由相应级别的投资主管部门(发改委)核准。
-
备案制:
- 适用范围:企业不使用政府资金,且不属于审批或核准范围的所有企业投资项目,这是目前绝大多数企业投资项目采用的方式。
- 核心要求:项目单位通过在线平台告知政府投资主管部门项目信息,政府主要对项目是否符合负面清单进行审查,不审查项目的市场前景、经济效益、资金来源、产品技术方案等。
- 备案部门:项目单位注册地或项目所在地的县级以上地方投资主管部门。
第一阶段详细步骤(以最常见的备案制和核准制为例)
项目策划与初步构想
- 企业根据市场分析、自身发展战略,初步提出投资意向,明确项目的产品、规模、地点、投资估算等。
- 产出:初步的项目构想。
开展前期研究(“可研”阶段的核心)
这是前期准备的核心工作,需要委托专业的咨询机构完成,主要包括:
-
编制项目建议书(仅审批制需要):
(图片来源网络,侵删)- 目的:对项目进行初步论证,阐述项目建设的必要性、拟建地点、规模、投资估算、资金筹措等,争取政府的“立项”意向。
- 作用:是开展可行性研究的前置条件。
-
编制可行性研究报告(所有项目都需要,是核心文件):
- 目的:对项目进行全面的技术经济论证,为项目决策提供科学依据。
- :
- 市场预测:分析产品市场前景和竞争力。
- 建设规模与产品方案:确定具体的生产能力和产品规格。
- 技术方案:选择先进、成熟、可靠的生产工艺和设备。
- 选址方案:确定项目建设地点,并进行合理性论证。
- 投资估算与资金筹措:精确计算项目总投资,并明确资金来源(自有资金、贷款等)。
- 财务评价:计算项目的盈利能力、清偿能力,评估财务可行性。
- 社会评价与环境影响评价:分析项目对社会、环境的影响,并提出应对措施。
- 风险分析:识别项目可能面临的市场、技术、政策等风险,并提出对策。
-
办理各类专项评价与审批(“四证”等): 这些手续通常与可研报告编制同步进行,是项目合法开工的前提。
- 环境影响评价(环评):由生态环境部门审批,获取《环境影响评价批复文件》,这是前置条件中的“前置条件”。
- 节能评估(能评):由节能审查机关(通常是发改委或工信部门)审查,获取《节能审查意见》。
- 安全预评价:由应急管理部门审批,获取《安全预评价报告备案/批复》。
- 用地预审与选址意见书:由自然资源部门出具,确认项目用地符合国土空间规划。
- 获取土地使用权:通过出让、划拨等方式签订《国有土地使用权出让合同》或取得《建设用地批准书》。
- 获取《建设用地规划许可证》:由自然资源部门(规划部门)颁发,确认项目用地符合城乡规划。
- 获取《建设工程规划许可证》:由自然资源部门(规划部门)颁发,确认项目工程设计方案符合规划要求。
项目决策(审批/核准/备案)
- 审批制项目:将项目建议书和可研报告报送投资主管部门审批,获批后,项目正式立项。
- 核准制项目:将项目申请报告(比可研报告更侧重宏观影响)报送投资主管部门核准,核准通过后,项目获得合法建设资格。
- 备案制项目:通过全国投资项目在线审批监管平台进行网上备案,备案成功后,项目获得合法建设资格。
设计招标与开工准备
- 施工图设计:根据批复的可研报告和规划要求,进行详细的施工图设计。
- 办理施工许可:这是项目开工的最后一道“通行证”。
- 获取《建筑工程施工许可证》:向住房和城乡建设主管部门申请,需满足“四证”(用地、规划、用地批准书、施工许可)齐全,资金落实等条件。
- 工程监理招标:选择监理单位。
- 施工招标:通过公开招标等方式选择施工单位。
第二阶段:项目实施与建设阶段
这是将图纸变为现实的阶段。
- 开工准备:施工单位进场,搭建临时设施,做好“三通一平”(水通、电通、路通和场地平整)。
- 施工建设:严格按照设计图纸、施工规范和合同要求进行建设。
- 过程管理:
- 质量控制:监理单位和建设单位全程监督工程质量。
- 进度控制:制定并跟踪施工计划,确保项目按时完成。
- 投资控制:严格控制工程变更和费用,防止投资超概。
- 安全生产管理:落实安全生产责任制,防止安全事故发生。
- 资金管理:按照合同约定支付工程款,确保资金链稳定。
第三阶段:项目竣工验收与后评价阶段
项目建成后,需要进行一系列收尾工作。
竣工验收
- 项目完工后,由建设单位组织设计、施工、监理等单位共同进行竣工验收,检查工程是否按设计要求建成,质量是否符合标准。
- 产出:《竣工验收报告》。
专项验收
- 在竣工验收前或同时,需要完成各项专项验收。
- 环保验收:由生态环境部门验收,确保环保设施“三同时”(同时设计、同时施工、同时投产使用)。
- 消防验收:由消防救援机构验收。
- 安全设施验收:由应急管理部门验收。
- 规划核实:由自然资源部门核实项目是否符合规划许可。
产权登记与资产交付
- 竣工验收合格后,办理不动产登记,取得《不动产权证书》,将固定资产正式交付使用单位或生产部门。
项目后评价
- 对于政府投资项目,特别是使用大量财政资金的项目,在项目投产运营一段时间后(通常1-3年),由投资主管部门或委托第三方机构对项目的决策过程、建设实施、运营效果、目标实现、经验教训等进行系统评价。
- 目的:总结经验,改进未来项目管理,为政府投资决策提供参考。
总结流程图
graph TD
A[第一阶段: 项目决策与前期准备] --> B{项目类型?};
B -- 使用政府资金 --> C[审批制: 编制项目建议书 -> 编制可研报告 -> 报送发改委审批];
B -- 目录内重大项目 --> D[核准制: 编制项目申请报告 -> 报送发改委核准];
B -- 其他企业投资 --> E[备案制: 在线平台备案];
C & D & E --> F[同步办理专项评价];
F --> F1[环境影响评价批复];
F --> F2[节能审查意见];
F --> F3[用地预审与选址意见书];
F --> F4[获取土地使用权];
F --> F5[获取《建设用地规划许可证》];
F --> F6[获取《建设工程规划许可证》];
F1 & F2 & F3 & F4 & F5 & F6 --> G[施工图设计];
G --> H[办理《建筑工程施工许可证》];
H --> I[第二阶段: 项目实施与建设];
I --> J[施工建设与过程管理];
J --> K[第三阶段: 竣工验收与后评价];
K --> L[竣工验收];
L --> M[专项验收: 环保/消防/安全/规划];
M --> N[办理产权登记];
N --> O[项目后评价 (政府项目)];
重要提示:
- “放管服”改革:近年来,国家大力推进简政放权,许多审批事项被取消或下放,推行“一窗受理、并联审批”,大大提高了效率。在线审批监管平台是核心工具。
- 地方差异:具体流程和部门名称可能因省市不同而略有差异,请务必以项目所在地政府的最新规定为准。
- 合规性:整个程序的核心是确保项目合法合规,任何一个环节的缺失都可能导致项目停滞甚至处罚。
