政府投资项目审批办法,如何优化审批流程?

99ANYc3cd6 今天 1
政府投资项目审批办法,如何优化审批流程?摘要: 核心概念:什么是“政府投资项目”?要明确“政府投资项目”的定义,根据《政府投资条例》,这指的是:使用预算资金进行的固定资产投资建设活动,资金来源包括:一般公共预算安排的资金、政府性...

核心概念:什么是“政府投资项目”?

要明确“政府投资项目”的定义,根据《政府投资条例》,这指的是:

政府投资项目审批办法,如何优化审批流程?
(图片来源网络,侵删)
  • 使用预算资金进行的固定资产投资建设活动。
  • 资金来源包括:一般公共预算安排的资金、政府性基金预算安排的资金、国有资本经营预算安排的资金、以及政府依法举债筹措的资金等。

就是“花纳税人的钱”搞建设,比如修建学校、医院、公路、桥梁、保障性住房等。

审批的核心原则

《政府投资项目审批办法》遵循几个核心原则:

  1. 科学、民主、公开原则:决策要科学,听取公众意见,审批过程要公开透明。
  2. 估算控制概算、概算控制预算、预算控制决算原则:这是控制投资规模的核心“铁律”,防止项目“超概算”。
  3. 事前评估、事中监管、事后评价原则:对项目进行全生命周期的管理。
  4. 谁审批、谁负责原则:审批部门要对审批结果负责。

审批流程详解(从无到有)

政府投资项目的审批流程是一个从“想法”到“建成”的严格链条,主要分为以下几个阶段:

项目决策与立项(项目建议书审批)

这是项目的“出生证明”,主要解决“为什么要建、建什么”的问题。

政府投资项目审批办法,如何优化审批流程?
(图片来源网络,侵删)
  • 申报单位:项目发起单位(如某市教育局、某交通局)。
    • 项目建设的必要性、依据。
    • 拟建地点、规模、主要建设内容。
    • 投资估算、资金筹措方案。
    • 经济效益和社会效益的初步分析。
  • 审批部门:通常是投资主管部门(如国家或地方发展和改革委员会,简称“发改委”),对于重大项目,还需报请本级政府同意。
  • 审批结果:获得《项目建议书批复》,项目正式立项。

可行性研究(可行性研究报告审批)

这是项目审批中最关键的环节,解决“能不能建、怎么建”的问题。

  • 申报单位:在获得项目建议书批复后,委托有资质的工程咨询机构编制《可行性研究报告》(简称“可研报告”)。
    • 市场分析、技术方案、建设条件等是否可行。
    • 具体的建设内容、规模、标准
    • 详细的投资估算(误差需控制在10%以内)。
    • 环境影响评价、社会风险评估、节能评估等专项评估报告。
    • 明确的资金来源(如:中央预算内投资、地方财政配套、专项债等)。
  • 审批部门投资主管部门(发改委)
  • 审批结果:获得《可行性研究报告批复》,这个批复非常重要,它确定了项目的建设方案、投资总额和资金来源,是后续所有工作的依据,项目总投资一经批复,原则上不得随意调整。

初步设计及概算审批

在“可研”批复后,项目进入具体设计阶段,解决“具体怎么画图、花多少钱”的问题。

  • 申报单位:委托有资质的设计单位根据批复的可研报告,编制《初步设计》和《项目概算》。
    • 初步设计:详细的技术图纸、设备选型、施工组织方案等。
    • 项目概算:根据初步设计方案,详细计算出的项目建设费用,是项目投资的最高限额。
  • 审批部门投资主管部门(发改委)或行业主管部门(如住建厅、交通厅等,具体分工由各地规定)。
  • 审批结果:获得《初步设计批复》《项目概算批复》,初步设计概算必须控制在可研批复的投资估算范围内,如果超算,必须报原审批单位重新调整可研批复。

年度投资计划下达与资金落实

项目有了“准生证”和“预算”,还需要“粮草”才能动工。

  • 申报单位:项目单位向投资主管部门和财政部门申请纳入年度投资计划。
  • 审批部门投资主管部门(发改委)会同财政部门
  • 审批结果:项目被纳入《政府投资年度计划》,资金随之下达,资金未落实,不得开工建设。

建设实施与竣工验收

  • 招投标:项目单位必须依法进行勘察、设计、施工、监理以及重要设备和材料的招标采购。
  • 建设管理:严格按照批准的初步设计和概算进行建设,严格控制投资、质量和工期。
  • 竣工验收:项目建成后,由项目单位组织设计、施工、监理等单位进行初步验收,然后报请投资主管部门或行业主管部门进行正式竣工验收。

关键变化与改革方向(“放管服”改革)

近年来,为优化营商环境、提高效率,政府投资项目审批进行了重大改革,主要体现在:

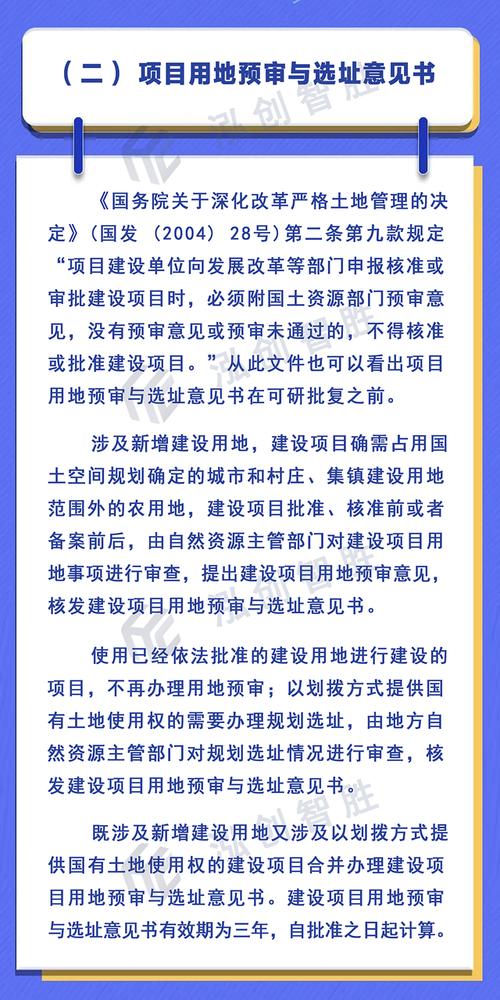

政府投资项目审批办法,如何优化审批流程?
(图片来源网络,侵删)
  1. 审批事项整合与简化

    • “审批改备案”:对于总投资在3000万元人民币以下的政府投资项目,不再审批项目建议书和可行性研究报告,只需向投资主管部门备案即可,大大缩短了小项目的审批时间。
    • “区域评估”:对开发区、产业园区等特定区域,统一开展环境影响评价、地质灾害危险性评估等,区域内项目共享评估成果,无需单独做。
    • “审批改承诺”:对带有公益性、基础性的项目,探索“用地规划许可+工程规划许可”的“两证合一”和“拿地即开工”模式。
  2. 在线审批与并联审批

    推广使用全国投资项目在线审批监管平台,实现“一窗受理、并联审批、限时办结、全程监管”,避免企业“多头跑、重复报”。

  3. 加强事中事后监管

    政府的重心从事前审批转向过程监管和事后评价,通过“双随机、一公开”等方式,加强对项目开工、建设、资金使用、竣工验收等环节的监督检查。

法律法规体系

整个政府投资项目审批体系建立在以下法律法规之上:

  1. 《政府投资条例》(2025年国务院令第712号):这是最高层级的行政法规,确立了政府投资的定义、原则、范围和管理制度,是所有相关办法的“母法”。
  2. 《中央预算内投资补助和贴息项目管理办法》:专门规范使用中央预算内资金的项目的管理。
  3. 各地方出台的《政府投资项目管理办法》:各省、市、自治区会根据《政府投资条例》,结合本地实际情况,制定更具体的实施细则。
审批阶段 主要解决的核心问题 审批文件 审批部门(示例)
项目建议书 为什么要建?建什么? 《项目建议书批复》 发改委
可行性研究 能不能建?怎么建? 《可行性研究报告批复》 发改委
初步设计及概算 具体怎么设计?花多少钱? 《初步设计批复》、《项目概算批复》 发改委 / 行业主管部门
年度投资计划 钱从哪来?什么时候给? 《政府投资年度计划》 发改委、财政局
竣工验收 项目是否合格? 《竣工验收报告》 发改委 / 行业主管部门

希望这份详细的解读能帮助您全面了解中国的政府投资项目审批办法,如果您有具体的项目类型或地区想了解,可以提供更多信息,我可以为您进行更有针对性的分析。
