广西政府投资项目审批
广西政府投资项目的审批是一个系统化、规范化的流程,旨在确保投资项目的合规性、可行性和效益,遵循国家《政府投资条例》和广西壮族自治区的具体规定。
(图片来源网络,侵删)
以下将从审批原则、审批流程、审批部门、改革举措等多个维度为您进行详细解读。
核心原则
- 科学决策、规范审批:遵循“谁决策、谁负责”的原则,确保审批过程的科学、民主、透明。
- 权责对等、终身追责:项目审批部门、中介机构、项目单位等对审批结果和项目实施终身负责。
- 并联审批、高效便捷:推行“一窗受理、并联审批、限时办结”,减少审批环节和时间。
- 阳光审批、全程监管:依托广西数字政务一体化平台,实现审批流程公开透明,接受社会监督。
主要审批流程

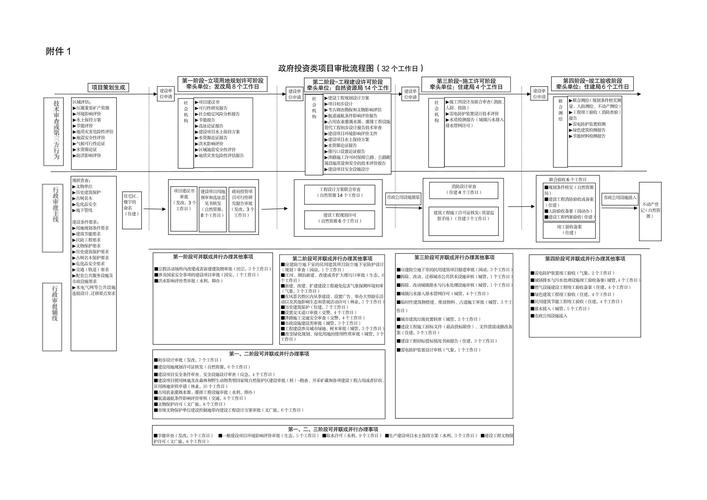

政府投资项目的审批流程通常分为四个主要阶段:项目审批(立项)、初步设计及概算审批、施工许可、竣工验收。
第一阶段:项目审批(立项)
这是项目启动的“第一关”,核心是确定项目的必要性、可行性、建设地点、建设规模和投资估算。
-
项目建议书审批
(图片来源网络,侵删)- 对项目建设的必要性、拟建地点、规模、投资估算、资金来源、经济效益和社会效益等进行初步论证。
- 审批部门:
- 总投资额在3000万元以下的项目,由项目所在地市、县级投资主管部门审批。
- 总投资额在3000万元及以上的项目,由自治区级投资主管部门审批。
- 特殊项目:涉及国家安全、跨区域、或需自治区统筹的重大项目,直接报自治区审批。
-
可行性研究报告(可研报告)审批
- 在项目建议书获批后,对项目的技术可行性、经济合理性、环境影响、社会效益、资金筹措方案等进行详细论证,并确定和投资估算。
- 审批部门:与项目建议书的审批部门对应,根据总投资额由市/县或自治区级投资主管部门审批。
- 前置条件:通常需要取得用地预审与选址意见书、节能审查意见、社会稳定风险评估报告等。
-
初步设计及概算审批
- 在可研报告获批后,进行项目具体的设计,包括设计方案、主要设备选型、施工组织等,并编制项目总概算,概算是对项目投资的最终控制上限。
- 审批部门:
- 由项目行业主管部门(如住建厅、交通厅、水利厅等)组织审查或委托评审机构进行评审。
- 概算经评审后,由投资主管部门或项目审批部门进行批复。
- 关键点:项目概算一经批准,不得随意突破,确需调整的,必须按规定程序报批。
第二阶段:施工许可
项目完成各项前期工作,落实建设资金后,方可申请开工。
- 办理建设用地规划许可证、建设工程规划许可证、建筑工程施工许可证。
- 审批部门:主要由住房和城乡建设部门负责。
- 前置条件:需要确保资金已落实(如资金证明)、施工图设计文件已审查合格、施工监理合同已签订等。
第三阶段:建设实施与监管
- 招投标:按照《招标投标法》及广西相关规定,进行勘察、设计、施工、监理以及重要设备和材料的采购招标。
- 过程监管:项目单位在建设过程中要严格遵守批准的建设内容、规模、标准和投资,并接受行业主管部门和审计、监察等部门的监督。
第四阶段:竣工验收与资产移交
- 竣工验收:项目建成后,由项目单位组织设计、施工、监理等单位进行初步验收,然后由项目审批部门或行业主管部门组织正式竣工验收。
- 竣工财务决算与审计:项目竣工验收后,应及时办理竣工财务决算,并接受审计部门的审计。
- 资产移交:验收合格后,根据项目性质移交给相应的使用单位或运营管理单位。
主要审批部门
- 投资主管部门(核心审批部门):
- 自治区发展和改革委员会(自治区发改委):负责自治区级重大项目的审批、核准和备案,并指导全区投资工作。
- 市、县(区)发展和改革局:负责本辖区内的政府投资项目审批。
- 行业主管部门(专业技术审批部门):
- 自治区住房和城乡建设厅:负责房屋建筑和市政基础设施项目的行业管理。
- 自治区交通运输厅:负责公路、水路、港口等交通项目的行业管理。
- 自治区水利厅:负责水利、水电等项目的行业管理。
- 其他厅局:如教育厅、卫健委、文旅厅等,负责各自领域的政府投资项目。
- 其他相关职能部门:
- 自然资源厅:负责项目用地、规划审批。
- 生态环境厅:负责环境影响评价审批。
- 财政厅:负责资金安排、评审和监管。
- 审计厅:负责对项目资金使用情况进行审计监督。
广西的改革举措与特色
广西近年来大力推行“放管服”改革,优化营商环境,在政府投资项目审批方面有许多创新举措:
(图片来源网络,侵删)
-
“一窗受理、集成服务”:
- 所有政府投资项目审批事项统一进入各级政务服务中心的“投资项目综合窗口”。
- 申请人只需提交一套材料,由后台分转给各相关部门,实现“前台综合受理、后台分类审批、统一窗口出件”。
-
审批流程再造:
- “可研报告”与“初步设计”合并审批:对于一些技术方案相对简单的项目,可以将两个阶段的审批合并,缩短审批时间。
- “拿地即开工”模式:通过提前服务、容缺受理、并联审批等方式,使部分重点项目在取得土地使用权的当天或短时间内即可获得施工许可,大幅加快开工进度。
-
推行“区域评估”:
由政府统一对特定区域的地质灾害、环境影响、水土保持等进行评估,形成评估成果供区域内所有项目共享,项目单位无需单独进行评估,节省时间和成本。
-
广西数字政务一体化平台:
- 所有审批流程均在“广西数字政务一体化平台”上运行,实现网上申报、并联审批、全程跟踪、电子监察,让数据多跑路,群众少跑腿。
如何查询与办理?
-
线上平台:
- 广西数字政务一体化平台:这是办理所有政府投资项目的官方线上入口,您可以登录网站,查询办事指南、下载申请表单、进行线上申报和进度查询。
- 广西投资项目在线审批监管平台:专门用于投资项目审批的监管平台,可查看项目审批流程和状态。
-
线下窗口:
- 各级政务服务中心的投资项目综合窗口,建议在办理前,先通过电话或在线平台咨询清楚所需材料和流程。
-
官方咨询:
- 拨打政务服务便民热线 12345 进行咨询。
- 直接联系项目所在地的发改委或行业主管部门进行咨询。
广西政府投资项目审批是一个“统一入口、并联审批、限时办结、全程监管”的体系,对于申请单位而言,关键在于:
- 提前规划:尽早与审批部门沟通,了解政策要求。
- 材料齐全:严格按照办事指南准备申请材料。
- 善用平台:充分利用广西数字政务一体化平台进行线上办理,提高效率。
- 关注改革:了解并利用好“拿地即开工”、“区域评估”等改革新政策,享受政策红利。
希望以上信息能对您有所帮助!
