一亩地光伏投资到底要多少钱?

99ANYc3cd6 01-17 4
一亩地光伏投资到底要多少钱?摘要: 这是一个非常实际且常见的问题,要回答“一亩地光伏要多少投资”,不能简单地给一个数字,因为它受到多种因素的显著影响,投资金额范围很大,通常在 3万到8万元人民币/亩 之间,甚至更高,...

这是一个非常实际且常见的问题,要回答“一亩地光伏要多少投资”,不能简单地给一个数字,因为它受到多种因素的显著影响,投资金额范围很大,通常在 3万到8万元人民币/亩 之间,甚至更高。

一亩地光伏投资到底要多少钱?

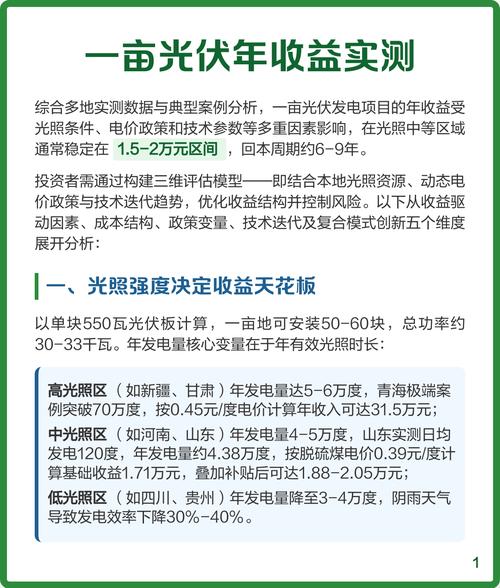

(图片来源网络,侵删)

下面我将为您详细拆解影响投资成本的关键因素,并给出一个估算模型,帮助您更好地理解。

投资成本范围概览

为了快速了解,我们可以将投资分为几个档次:

投资类型 成本范围 (元/亩) 特点
大型地面电站 3万 - 5万元 规模化采购,成本最低,通常与电网公司或大型开发商合作。
“农光互补”/“渔光互补” 4万 - 6万元 需要考虑特殊支架、对农业/渔业的影响,综合成本较高。
工商业分布式屋顶 5万 - 8万元+ 屋顶条件复杂,加固、并网等费用高,单位面积成本最高。
个人/小型家庭户用 6万 - 10万元+ 规模小,单位成本高,设计、并网等费用占比大。

这个“亩”指的是土地的有效利用面积,不是指一亩地全部铺满光伏板,光伏阵列之间需要留出间距,以避免遮挡。


影响投资成本的关键因素详解

总投资主要由两大部分构成:初始投资成本后期运营维护成本,初始投资是决定总投资额的关键。

一亩地光伏投资到底要多少钱?

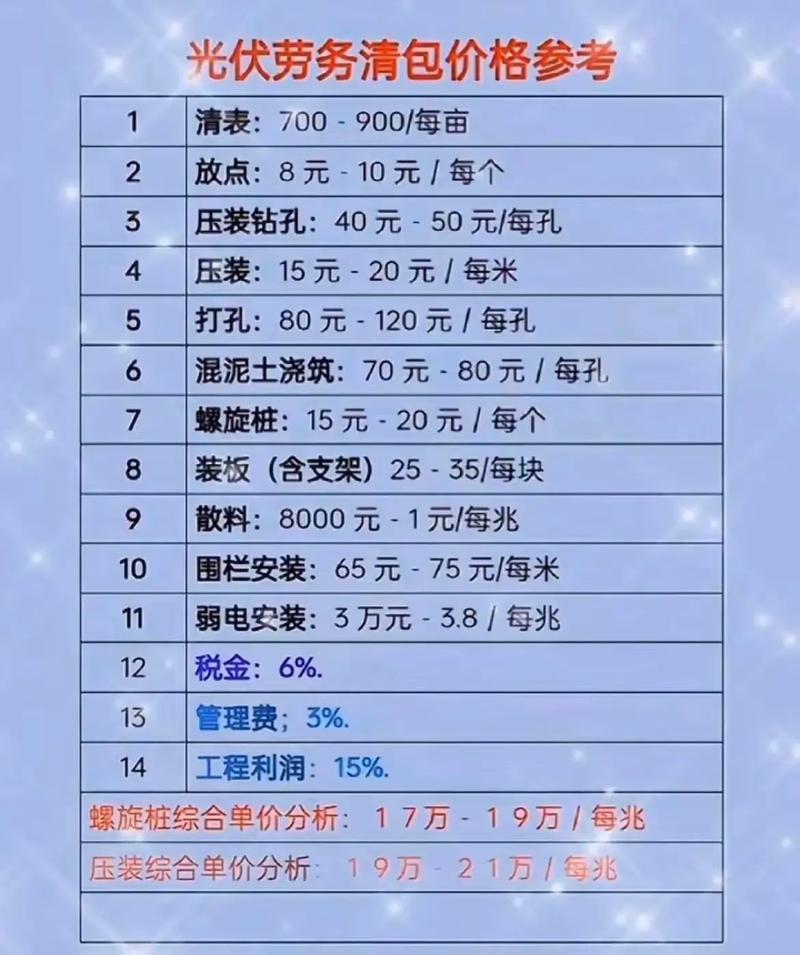

(图片来源网络,侵删)

初始投资成本(一次性投入)

这是最主要的成本部分,约占项目全生命周期成本的85%-90%,它又可以细分为:

A. 硬件成本(设备费) - 约占总投资的60%-70%

  • 光伏组件(太阳能板): 这是最大头的成本,目前市场主流的单晶硅组件价格大约在 9 - 1.3元/瓦,一亩地(约667平方米)可以安装的容量大约在 50kW - 70kW(取决于组件效率和安装方式)。
    • 估算: 以60kW系统计算,仅组件成本就在 5.4万 - 7.8万元 之间。
  • 逆变器: 将光伏板产生的直流电转换成交流电,成本约为 2 - 0.4元/瓦
    • 估算: 60kW系统,逆变器成本约 1.2万 - 2.4万元。
  • 支架系统: 用于固定光伏板,成本差异很大,普通固定支架约 3 - 0.5元/瓦,而跟踪支架(能随太阳转动)或用于“农光互补”的特殊支架(如高支架)成本可高达 6 - 1.0元/瓦 或更高。
  • 汇流箱、配电柜、线缆等: 这些是连接和传输电能的设备,约占 5% - 10% 的总投资。

B. 施工与安装成本 - 约占总投资的15%-25%

  • 土地平整与基础建设: 如果地面不平整,需要费用,使用水泥桩或螺旋桩做基础,成本也不同。
  • 人工安装费: 包括支架安装、组件安装、电气连接等,人工成本因地区而异。
  • 并网接入费: 这是一个非常关键且容易被忽略的费用! 从光伏电站接入到公共电网,需要向电网公司申请,并承担相应的设备(如变压器、开关柜)和线路铺设费用,距离电网越远,费用越高,这部分费用从几万元到几十万元都有可能。

C. 前期其他费用 - 约占总投资的5%-10%

一亩地光伏投资到底要多少钱?

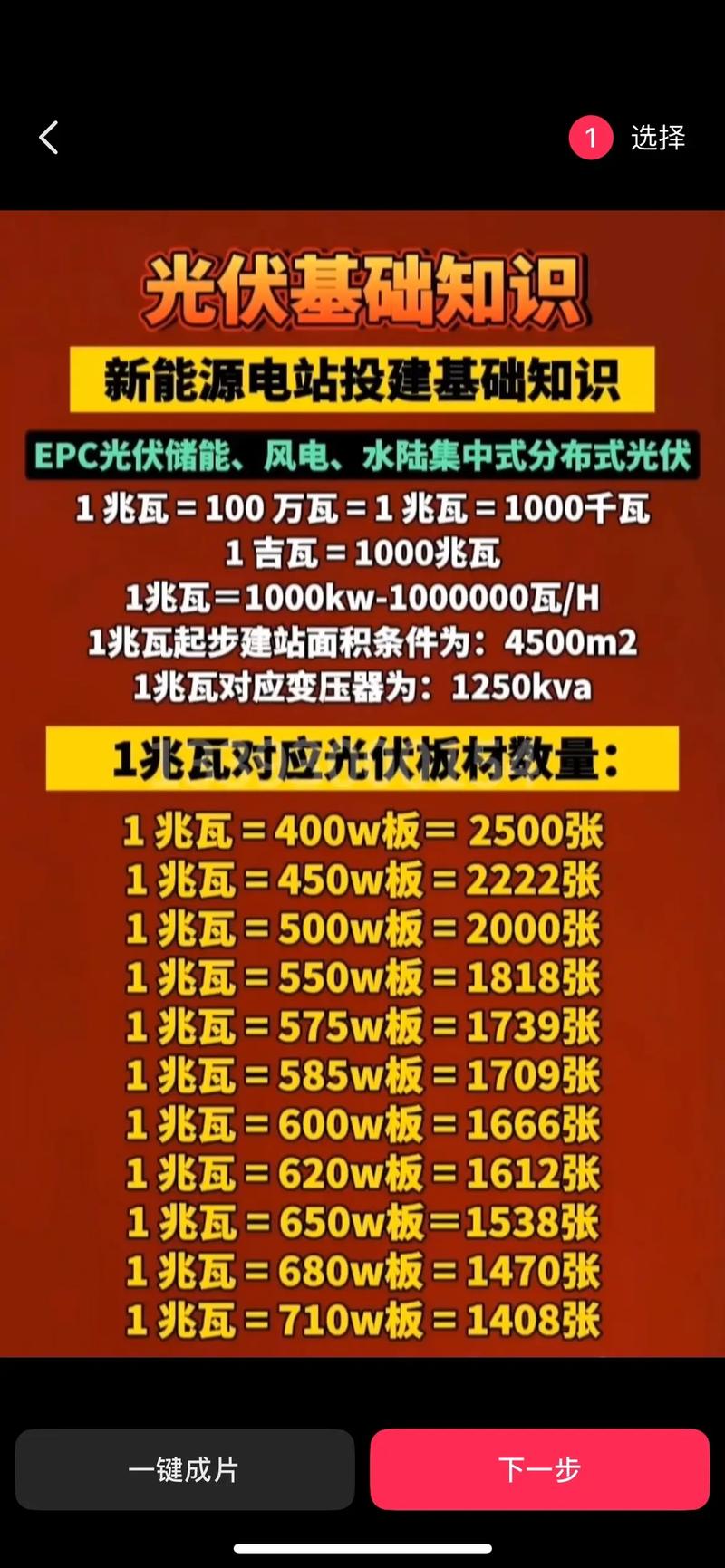

(图片来源网络,侵删)
  • 土地成本/租金: 如果土地是租赁的,租金是持续性成本,但在投资测算中会考虑进去,如果是自有土地,则没有此项,但机会成本需要考虑。
  • 设计、咨询与许可费: 包括项目勘察、方案设计、电网公司并网申请、政府备案等过程中产生的费用。
  • 项目管理与监理费: 确保项目按质按量完成。

后期运营维护成本(持续性投入)

这部分成本相对较低,但也是总投资的一部分。

  • 日常运维: 主要是定期清洗光伏板上的灰尘、鸟粪等,以保持发电效率,可以自己清洗,也可以请专业公司,费用约 5-10元/千瓦/年
  • 设备维修与更换: 主要是逆变器等电子元器件的潜在故障维修或更换,以及支架的维护,预算可按 总投资的1%-2%/年 估算。
  • 保险费用: 为电站购买财产保险等,以应对自然灾害等风险。
  • 土地租金(如适用): 如果是租赁土地,这是每年固定的支出。

一个简单的投资估算模型(以一亩地60kW系统为例)

让我们以一个常见的 “农光互补”项目 为例,做一个粗略的估算:

成本项目 单位 数量 单价(估算) 小计(估算)
初始投资 约 36.6 万元
光伏组件 元/W 60,000 W 1元/W 66,000 元
逆变器 元/W 60,000 W 3元/W 18,000 元
支架系统(高支架) 元/W 60,000 W 6元/W 36,000 元
汇流箱、线缆等 1 项 30,000 元 30,000 元
安装施工费 1 项 60,000 元 60,000 元
并网接入费(关键!) 1 项 60,000 元 60,000 元
设计、许可等前期费 1 项 36,600 元 36,600 元
总投资 约 36.6 万元
单位面积投资 元/亩 1 亩 约 6.1 万元/亩

说明:

  • 在这个例子中,总投资约为 6万元,分摊到一亩地上,单位投资约为 1万元/亩
  • 并网接入费 是一个巨大的变量,如果距离电网很近,可能只有几万元;如果很远,可能超过20万元,这将显著拉高总投资。
  • 如果是 大型地面电站,组件、支架、施工成本可以降低,总投资可能控制在30万元以内,单位成本可降至 5万元/亩 以下。

投资回报如何考量?

光看投入还不够,必须看回报,光伏电站的回报主要来自:

  1. 发电收入: 所发电量可以 “自发自用,余电上网”,也可以 “全额上网”
    • 自发自用部分: 电价远高于电网的脱硫煤标杆电价(通常0.3-0.4元/度),节省了电费。
    • 余电上网/全额上网: 国家或地方会制定一个固定的收购电价(如0.4元/度)。
  2. 政府补贴: 虽然国家层面的补贴在逐步退坡,但一些地方政府可能仍有地方性补贴,需要具体查询。
  3. 碳交易收入: 未来可能通过出售碳减排指标获得额外收益。

投资回报周期: 在光照条件好、电价政策有利的地区,光伏电站的投资回报周期通常在 6到10年 之间,之后进入纯收益期,电站寿命通常在25年以上。

总结与建议

  1. 没有标准答案: “一亩地光伏要多少投资”这个问题,答案取决于你的 项目类型、地理位置、并网条件、设备选型 等无数变量。
  2. 核心成本区间: 对于地面或农光互补项目,一个比较现实的估算范围是 4万至7万元/亩,请务必将 并网接入费 纳入重点考量。
  3. 不要自己估算: 这只是粗略估算,如果您有真实的投资意向,唯一准确的方法是聘请专业的光伏设计公司或咨询机构进行现场勘查和详细的方案报价,他们能根据您的具体情况,给出精确的投资清单、收益预测和回报周期分析。
  4. 关注政策: 在投资前,务必详细了解当地关于光伏项目土地使用、并网政策、电价补贴(如有)等最新政策法规。
