固定资产投资项目 审批
核心概念:什么是固定资产投资项目?
固定资产投资项目是指投资用于构建和形成固定资产的资金活动,就是花钱建设、购买或更新那些能长期使用(通常一年以上)的资产,
(图片来源网络,侵删)
- 建筑物: 工厂、办公楼、住宅、商场等。
- 构筑物: 道路、桥梁、隧道、水坝等。
- 机器设备: 生产线、机床、服务器、医疗设备等。
- 其他: 如车辆、船舶、大型软件系统等。
为什么需要审批?(制度目的)
国家对固定资产投资项目进行审批或核准/备案,主要基于以下几个宏观目标:
- 宏观调控: 控制投资规模,防止经济过热或过冷,引导社会资金流向。
- 产业引导: 落实国家产业政策,鼓励发展高新技术、绿色环保产业,限制或淘汰高耗能、高污染、低产能的落后产业。
- 资源保护: 保障土地、能源、水资源等关键要素的合理利用。
- 安全与环保: 确保项目建设和运营符合安全生产、环境保护、消防安全等法律法规要求。
- 社会稳定: 防止盲目投资导致资源浪费和金融风险。
核心管理框架:“三个清单”
中国对固定资产投资项目的管理,核心是建立并管理“三个清单”制度,即《政府核准的投资项目目录》、《政府核准的投资项目目录》(地方层面)以及《外商投资准入负面清单》。
一个项目究竟需要审批、核准还是备案,取决于它在这些“清单”中的位置。
三种主要管理方式

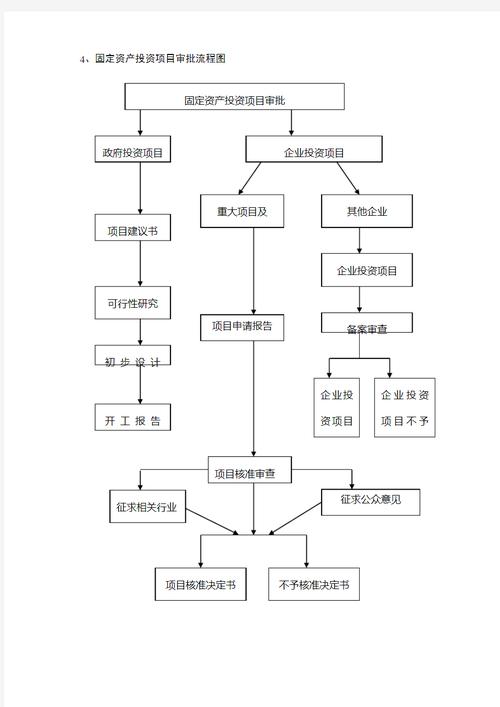

根据项目的性质、规模和所属行业,管理方式分为以下三种:
(图片来源网络,侵删)
审批
这是最严格、流程最复杂的管理方式,通常适用于政府投资项目和少数重大的、涉及重大公共利益的企业投资项目。
- 适用对象:
- 全部使用政府资金(预算资金、各类专项建设基金)建设的项目。
- 部分使用政府资金,且项目总投资达到一定规模的项目。
- 列入《政府核准的投资项目目录》中,明确要求审批的项目(较少见)。
- 核心特点: 政府部门要对项目的可行性研究报告进行深入审查,不仅评估项目的市场前景和经济效益,还要评估其社会效益、环境影响、资金来源、建设方案等,批准后,项目才能进入后续的初步设计和开工准备阶段。
- 主要流程:
- 项目建议书阶段: 项目单位向发改部门提交项目建议书,申请开展前期工作。
- 可行性研究报告(可研)阶段: 在项目建议书批准后,编制详细的可行性研究报告,报发改部门审批。
- 初步设计阶段: 可研报告批准后,进行初步设计,报相关行业主管部门审批(如住建、交通、水利等)。
- 开工准备: 完成施工图审查、办理用地、规划、环评、能评等手续。
- 开工许可: 申请并获得《建筑工程施工许可证》后方可开工建设。
核准
这是对少数重大项目和限制类项目的管理方式,适用于企业投资的重大项目和外商投资项目。
- 适用对象:
- 列入《政府核准的投资项目目录》中的项目。
- 列入《外商投资准入负面清单》中禁止或限制投资的项目。
- 核心特点: 政府部门不审批项目的可行性,而是从维护社会公共利益的角度进行审查,主要关注项目是否符合法律、法规、规划、政策、准入标准等,项目单位需要自行编制项目申请报告,政府对其“合规性”进行核准。
- 主要流程:
- 编制项目申请报告: 项目单位自主委托有资质的机构编制。
- 报送申请报告: 将申请报告报送发改部门。
- 部门审查: 发改部门会征求规划、国土、环保、行业主管等部门的意见。
- 出具核准文件: 发改部门根据审查意见,作出是否予以核准的决定。
- 后续手续: 获得核准后,项目单位还需办理用地、规划、环评、施工许可等手续。
备案
这是最普遍、最宽松的管理方式,适用于绝大多数企业投资项目。
- 适用对象:
- 不使用政府资金投资。
- 未列入《政府核准的投资项目目录》的项目。
- 列入《外商投资准入负面清单》中鼓励类且不属于核准范围的项目。
- 核心特点: 备案制是告知性备案,政府不进行实质性审查,项目单位只需在线或向地方发改部门告知项目的基本信息即可,政府主要进行“窗口指导”,对不符合产业政策、存在重大风险的项目进行提示和纠正。
- 主要流程:

- 在线填报信息: 项目单位通过全国或地方投资项目在线审批监管平台,在线填写《项目备案信息表》。
- 系统自动赋码: 平台收到信息后,自动生成项目代码,并将项目信息推送至各相关部门。
- 获取备案回执: 项目单位打印并留存《项目备案回执》。
- 后续手续: 获得备案后,项目单位即可依法办理用地、规划、环评、施工许可等手续。
审批/核准/备案之外的“硬骨头”:专项评价
无论项目是审批、核准还是备案,在开工前,通常都必须完成一系列专项评价,这些是项目合法合规建设运营的必要条件,是审批流程中至关重要的一环。
(图片来源网络,侵删)
- 用地审批: 获取《不动产权证书》(国有土地使用证)或《集体土地使用证》。
- 规划许可: 获取《建设用地规划许可证》和《建设工程规划许可证》。
- 环境影响评价(环评): 这是重中之重,编制环评报告书/报告表,报生态环境部门审批或备案,获得批复或备案回执。

- 节能审查(能评): 对年综合能源消费量达到一定标准的固定资产投资项目进行节能评估和审查。
- 安全评价(安评): 对于矿山、危险化学品、烟花爆竹等高危行业,必须进行安全预评价。
- 水土保持方案: 对于可能造成水土流失的生产建设项目,需编制水土保持方案并报水利部门审批。
- 社会风险评估(稳评): 对于涉及征地拆迁、移民安置、重大利益调整的项目,需要进行社会稳定风险评估。
- 消防设计审查: 特建设工程需向消防救援机构申请消防设计审查。
- 施工许可: 完成以上所有手续后,向住建部门申请《建筑工程施工许可证》,拿到这个证,项目才算真正具备了合法开工的条件。
审批流程简化与改革趋势
近年来,中国政府一直在大力简政放权,优化固定资产投资项目审批流程:
- “放管服”改革: 即“简政放权、放管结合、优化服务”,核心是减少审批事项,简化审批流程,加强事中事后监管。
- “一张网”审批: 大力推广全国投资项目在线审批监管平台,项目单位只需在一个平台上填报信息,相关部门并联审批,数据共享,大幅提高了效率。
- 区域评估: 推行“标准地”出让,由政府统一对园区内土地进行压覆矿产、环境影响、节能、地质灾害等区域评估,企业拿地后无需再单独做这些评估,直接应用。
- 承诺制审批: 在部分改革试点区域,对符合条件的项目,由企业作出具有法律效力的承诺后,政府部门可以直接发放相关批文,变“事前审批”为“事中事后监管”。
总结与建议
| 方式 | 审批 | 核准 | 备案 |
|---|---|---|---|
| 管理强度 | 强 | 中 | 弱 |
| 核心关注 | 可行性、合理性、合规性 | 合规性、公共利益 | 告知性、合规性 |
| 适用项目 | 政府投资项目;少数重大企业项目 | 列入《核准目录》的项目;限制/禁止类外资项目 | 绝大多数企业投资项目 |
| 流程复杂度 | 最复杂 | 较复杂 | 最简单 |
| 主要文件 | 项目建议书、可行性研究报告 | 项目申请报告 | 备案信息表 |
给项目方的建议:
- 第一步,明确性质: 在项目启动之初,首先要判断项目属于政府投资还是企业投资,以及总投资额。
- 第二步,查阅清单: 仔细查阅项目所在地的《政府核准的投资项目目录》和《外商投资准入负面清单》,确定项目需要审批、核准还是备案。
- 第三步,准备材料: 根据确定的管理方式,提前准备相应的报告和材料(可研报告、项目申请报告等)。
- 第四步,关注专项: 将环评、能评、用地、规划等专项评价作为关键路径,尽早启动,因为它们往往是项目能否顺利推进的瓶颈。
- 第五步,善用平台: 充分利用在线审批监管平台,了解流程进度,进行并联申报,节省时间。
- 寻求专业帮助: 由于流程复杂且政策多变,强烈建议聘请熟悉当地政策和流程的咨询机构、律师或专业顾问协助办理,以提高成功率,规避风险。
